Retomada da Usina Termonuclear de Angra 3 pela Eletronuclear está dentro da regularidade, mas apresenta riscos

O TCU realizou auditoria na implantação de obras e serviços para a retomada da construção da Usina Termonuclear de Angra 3, em Angra dos Reis (RJ), e constatou riscos. Publicado em 12/12/2023 Por Secom TCU TCU — O Tribunal de Contas da União (TCU) realizou auditoria para fiscalizar a implantação de obras e serviços de […]

sem comentários
Apoie o Cafezinho
Siga-nos no Siga-nos no Google News

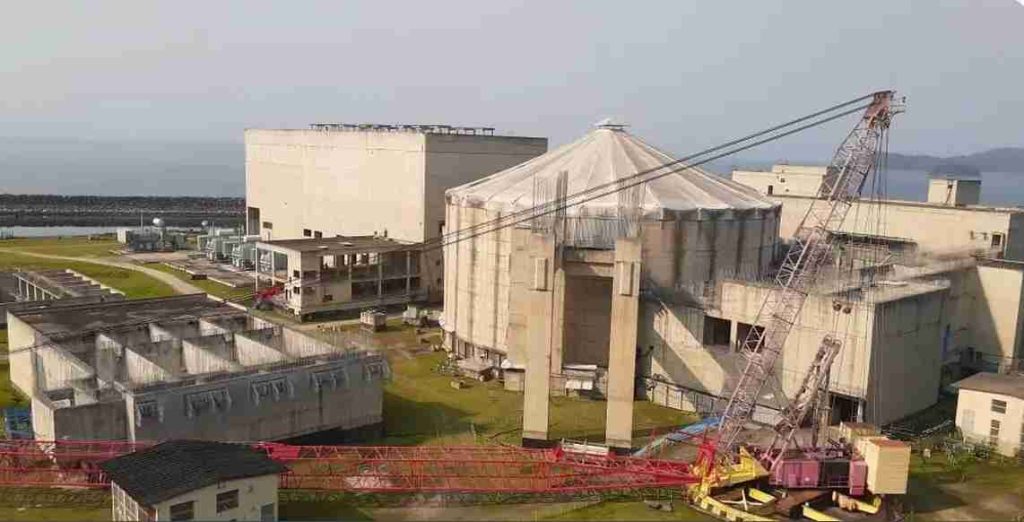

Maurício de Almeida/TV Brasil

O TCU realizou auditoria na implantação de obras e serviços para a retomada da construção da Usina Termonuclear de Angra 3, em Angra dos Reis (RJ), e constatou riscos.

Publicado em 12/12/2023

Por Secom TCU

TCU — O Tribunal de Contas da União (TCU) realizou auditoria para fiscalizar a implantação de obras e serviços de construção civil e de montagem eletromecânica da chamada Linha Crítica para a retomada da construção da UTN Angra 3, da Central Nuclear Almirante Álvaro Alberto (CNAAA), em Angra dos Reis/RJ.

A avaliação atual foi restrita ao exame do Contrato de Execução de Obras e Serviços da Linha Crítica de Construção Civil e de Montagem Eletromecânica, firmado pela Eletrobras Termonuclear S.A. (Eletronuclear) com o Consórcio formado pelas empresas Ferreira Guedes, Matricial e Adtrans. A licitação precedente ao contrato não foi objeto de análise.

A equipe constatou que a previsão orçamentária para a execução da obre é adequada, uma vez que está prevista no Anexo IV – Investimentos Plurianuais das Empresas Estatais Não Dependentes do PPA 2020-2023. Além disso, o orçamento do contrato se encontra devidamente detalhado, acompanhado das composições de todos os custos unitários dos serviços associados, e os preços definidos são compatíveis com os valores de Referência da Eletronuclear.

A formalização do contrato ocorreu dentro dos requisitos legais, mas a fiscalização, a supervisão e o gerenciamento do contrato apresentaram risco em relação aos procedimentos adotados e baixa efetividade do Plano de Fiscalização da Eletronuclear.

A equipe verificou também risco de inadequação na integração das obras da Linha Crítica com outros serviços e fornecimentos que contemplam a Fase 1 da retomada das obras de Angra 3, e risco de integração com o futuro EPCista (EPC – Engineering, Procuremnt, Construction), visto existirem contratações previstas que podem afetar a montagem do reator.

Em consequência dos trabalhos, o Tribunal recomendou à Eletrobras Eletronuclear S.A. que consolide, em um plano de fiscalização ou outro instrumento equivalente, as medidas que serão adotadas pela estatal associadas à fiscalização do contrato decorrente do Edital.

O relator do processo é o ministro Jhonatan de Jesus. A unidade técnica do TCU responsável pela fiscalização foi a Unidade de Auditoria Especializada em Energia Elétrica e Nuclear (AudElétrica), vinculada à Secretaria de Controle Externo de Energia e Comunicações (SecexEnergia).

Apoie o Cafezinho
Siga-nos no Siga-nos no Google News

Comentários

Os comentários aqui postados são de responsabilidade exclusiva de seus autores e não representam a opinião do site O CAFEZINHO. Todos as mensagens são moderadas. Não serão aceitos comentários com ofensas, com links externos ao site, e em letras maiúsculas. Em casos de ofensas pessoais, preconceituosas, ou que incitem o ódio e a violência, denuncie.

Escrever comentário

Escreva seu comentário

Nenhum comentário ainda, seja o primeiro!


Leia mais

Recentes

Recentes
